谷德律师成功代理某贸易公司迟延发货纠纷,索要20万元违约金获支持
【案情摘要】
2017年11月29日,某贸易公司(买方)与某机械公司(供货方)就供货事宜签订了《(斗提、板式运输机等)采购合同》,就交货时间、货物价款(总价44万元)、违约责任等进行了约定。合同签订后,买方于2017年7月14日,12月4日,12月8日向卖家支付合同设备预付款。
在某卖家未发货的情况下,贸易公司又于2018年1月4日、1月5日、1月10日向卖家支付合同设备余款,至此贸易公示已全部支付合同总价款(44万元)。
贸易公司多次与卖家沟通、讯问货物制作时间、催促发货时间,但是卖家以没钱购买货物原件、项目多、发货车难找、资金紧张等理由拖延发货,导致货物不能正常进场,给贸易公司造成很大损失。因为贸易公司购买这些设备都是用在贵州某工程项目上,工程工期很紧。
在贸易公司不断催促、发函下,卖家才于2018年1月19日开始陆续发货,直至4月11日贸易公司收到最后一批货物。但因合同约定的货物是一个整体,仅收到一批货物零部件还不能正常使用,只有最后一批货物到后才能正常使用。所以卖家的迟延发货行为严重影响了涉案项目的施工进度,并且卖家还存在少发货物、货物质量存在问题、机械设备调试无法运行等问题。
【谷德律师办案】
临危受命,接受委托。贸易公司作为买方对于卖家的违约行为、机械设备在工地上无法正常使用问题非常着急,业主方(工程建设方)也不断催促贸易公司让卖家前往工地调试设备,否则会造成工程停滞。但是贸易公司多次与卖家沟通无果,为了减少损失、通过法律途径维权,贸易公司决定聘请谷德律师,追究卖方违约责任,同时要求卖方调试设备。
分析案情,制定诉讼策略。谷德律师接受委托后,积极研究案情,特别是涉案合同对违约金的约定,发现(1)交货条件是支付预付款后合同生效一个月内货到现场且支付预付款155万元后合同生效,发货前买方需要一次性支付剩余价款;(2)虽然有违约金约定但是每迟误一天发货应支付违约金5000元/天,超过一周支付违约金10万元/天。
经过分析,谷德律师认为约定的违约金金额及计算方法显然过高,完全按照其约定不会得到支持,被告也会申请调低违约金。但谷德律师还认为,商事仲裁不同于法院诉讼,具有遵照当事人高度自治特点,同时被告也有可能不会参加庭审,所以建议当事人将违约金诉求确定为20万元。
谷德律师制定以下诉讼策略:
(1)及时搜集证据向长沙仲裁委申请商事仲裁;
(2)申请仲裁委依法裁决卖家(某机械设备公司)支付违约金20万元,并且对交付给当事人的设备系统进行安装调试直至达到合同约定性能及标准。
谷德律师积极办案,穷尽一切办法维护当事人合法权益。谷德律师积极撰写《仲裁申请书》及证据,前往仲裁委进行立案。期间不断与仲裁委沟通文书送达,开庭等事宜。

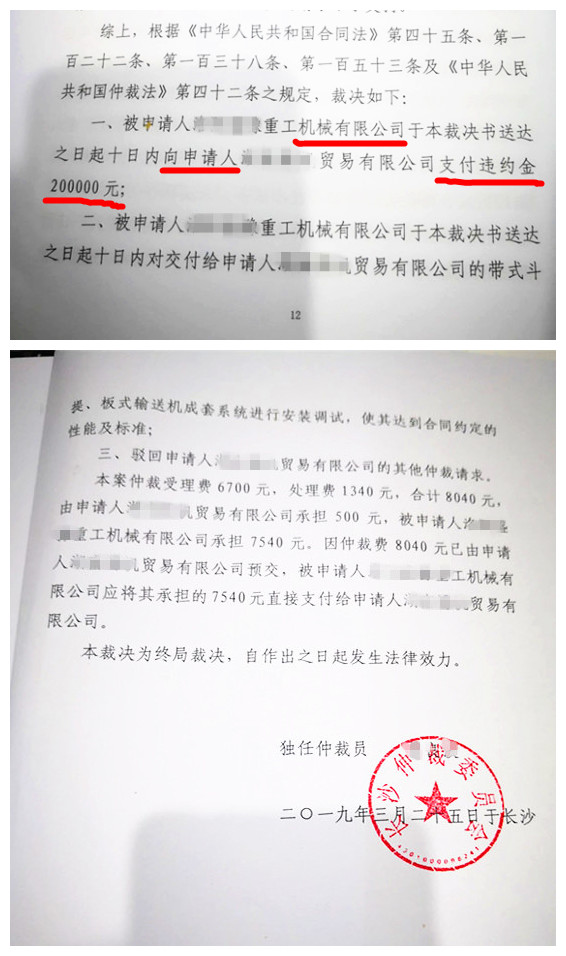

仲裁委采纳谷德律师法律意见,支持高额违约金。仅仅违约金一项就20万元,达到谷德律师当初对违约金的评估,全面胜诉。这种高额违约金不但在法院诉讼中不常见,在商事仲裁中也是少见,堪称合同违约金经典案例。
【谷德律师温馨提示】
1、在大型机械设备、货物合同纠纷中,一定要将违约金条款写入合同,同时明确每天迟延发货的违约金,只要违约金金额不高于合同总价款,经过专业律师代理,高额违约金完全是可以得到支持的。
2、违约条款中还可以将律师费、诉讼费、鉴定费等维权产生费用写入购货合同,争取出现权益受损则可以达到“0维权成本”。
谷德律师代理每一个案件都会尽职尽责,穷尽一切办法维护当事人的合法权益。
